甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

内容摘要:
问题:甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。A.甲应当对乙承担违约责任B.若乙破产,该大型设备属于乙的破产财产C.乙可以基于设备质量瑕疵而直接向丙索赔D.租赁期满,乙取得该设备的所有权参考答案:查看最佳答案更多2020年最新建筑行业考试资料--[[甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现

原标题:甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

    分享到:
    豆瓣网
    微博
    百度贴吧
    百度中心
    QQ好友/群
    QQ空间
    微信

    微信扫一扫

    使用以上分享工具进行分享此文章信息,能让更多人看到哟!

        问题:甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

        A.甲应当对乙承担违约责任

        B.若乙破产,该大型设备属于乙的破产财产

        C.乙可以基于设备质量瑕疵而直接向丙索赔

        D.租赁期满,乙取得该设备的所有权

        参考答案:查看最佳答案

        更多2020年最新建筑行业考试资料--[[甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。]]请关注上面的微.信.公.众.号:建题帮,手机随时随地刷题学习更方便哟!




          问题:

          某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图6所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+000段的汽车临时便道共9.3km,K6+000~K7+000及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。
          甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

          在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000(填方路段)和K15+000 K16+000(挖方路段),有如下两种路基土方调配方案:

          方案一:K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;

          方案二:K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。

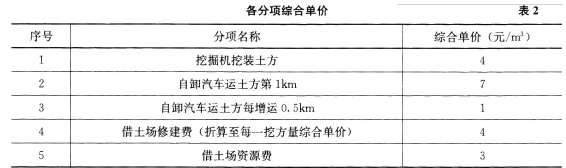

          针对以上两种方案,各分项综合单价见表2。

          甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

          注:当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算。

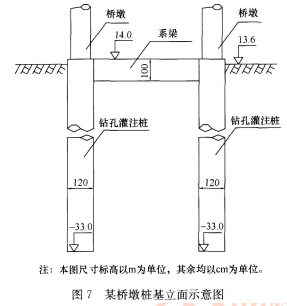

          大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图7所示,护筒高于原地面0.3m。现场一台钻机连续24h不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其他辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑1m,并凿除桩头。

          该工程合同总价:6.982亿元;工期:3年;施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:

          事件1:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:

          (1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;

          (2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。

          甲公司根据乙公司的选择,向丙公司购买了1台大型设备,出租给乙使用。乙在该设备安装完毕后,发现不能正常运行,关于该合同的说法,正确的是()。

          事件2:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12d,导致人工每天窝工8工日,机械窝工费1000元/d,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8d)。

          事件3:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。

          事件4:钻孔灌注桩施工中,为保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查,对不符合质量要求及时纠正,每道工序完成后由监理工程师检查认可后,方能进行下道工序。钻孔灌注桩混凝土浇筑完成后用无破损法进行了检测,监理工程师对部分桩质量有怀疑,要求施工单位再采取A方法对桩进行检测。







          查看答案:点击查看答案


          问题:由于分部分项工程量清单漏项或者非承包人原因引起的工程变更,造成增加新的工程量清单项目时,关于变更合同价款,下列说法正确的是()。

          A.合同中没有适用或类似于变更工程的价格,由工程师提出适当的变更价格并确认后执行

          B.合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款

          C.工程师在收到变更工程价款报告之日起10d内应予以确认d.承包人在工程变更确定后14

          D.应予以确认d.承包人在工程变更确定后14d内,提出变更工程价款的报告,经发包人确认后调整合同价款

          查看答案:点击查看答案

          参考解析:变更价款原则:除专用合同条款另有约定外,变更估价按照本款约定处理:(1)已标价工程量清单或预算书有相同项目的,按照相同项目单价认定;(2)已标价工程量清单或预算书中无相同项目,但有类似项目的,参照类似项目的单价认定;(3)变更导致实际完成的变更工程量与已标价工程量清单或预算书中列明的该项目工程量的变化幅度超过15%的,或已标价工程量清单或预算书中无相同项目及类似项目单价的,按照合理的成本与利润构成原则,由合同当事人进行商定,或者总监理工程师按照合同约定审慎做出公正的确定。任何合同一方当事人对总监理工程师的确定有异议时,按照合同约定的争议解决条款执行。


          问题:臂架根部铰点高度大于()的起重机,应安装风速仪

          A.30m

          B.40m

          C.50m

          D.60m

          查看答案:点击查看答案


          本文来自用户供稿,不代表网站本身立场,信息真伪请自行核实,转载请注明出处: http://www.17hei.com/Article/10625.html

          为您推荐

          已有 0 位用户留下了评论:

          发表评论:

          验证码,看不清楚?请点击刷新验证码
          关注微信
          微信扫一扫关注我们

          微信扫一扫关注我们

          关注微博
          返回顶部

          我也要发布信息
